AAC混凝土板材在裝配式結構預埋鋼筋定位的施工步驟
裝配式AAC混凝土結構轉換層施工過程中,預埋鋼筋的定位及預埋鋼筋的長度與轉換層預制墻體的施工穩定性息息相關,常見預埋鋼筋定位措施有鋼板開孔定位、方管定位及角鋼定位,本文采用鋼板開孔定位方法來展示轉換層預埋鋼筋的施工工藝節點。
一、
轉換層施工技術交底

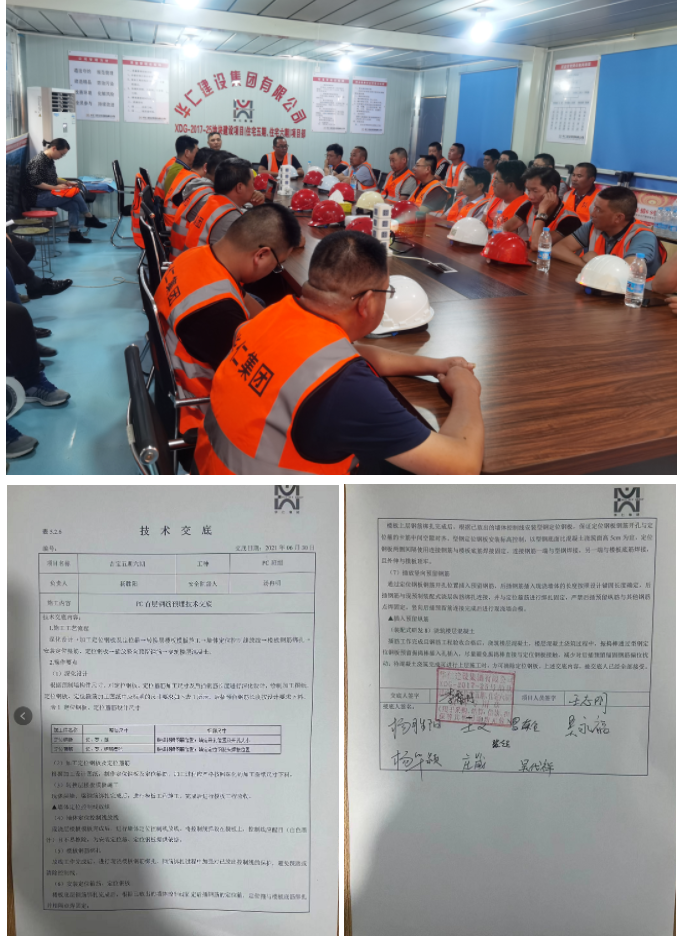

根據深化設計圖紙,項目部編制轉換層預埋插筋專項施工方案,明確采用鋼板開孔預埋插筋定位法,項目部技術負責人對施工班組進行專項施工交底,進一步明確定位鋼板的制作、定位附加鋼筋的固定及預埋插筋長度預留等重要控制節點。
二、
鋼板定位及固定

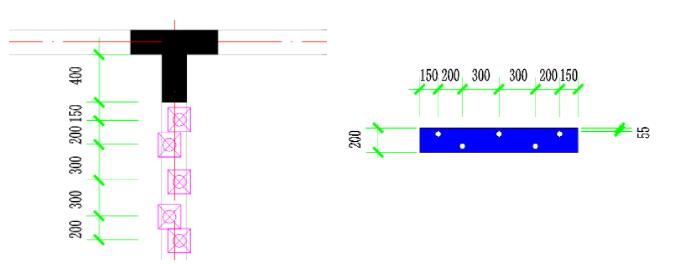

(1)根據PC深化設計圖紙確認預埋插筋的位置及固定鋼板的尺寸規格,并批量預制加工定位鋼板,加工過程嚴格按照深化的加工圖紙尺寸下料,成品如圖所示。

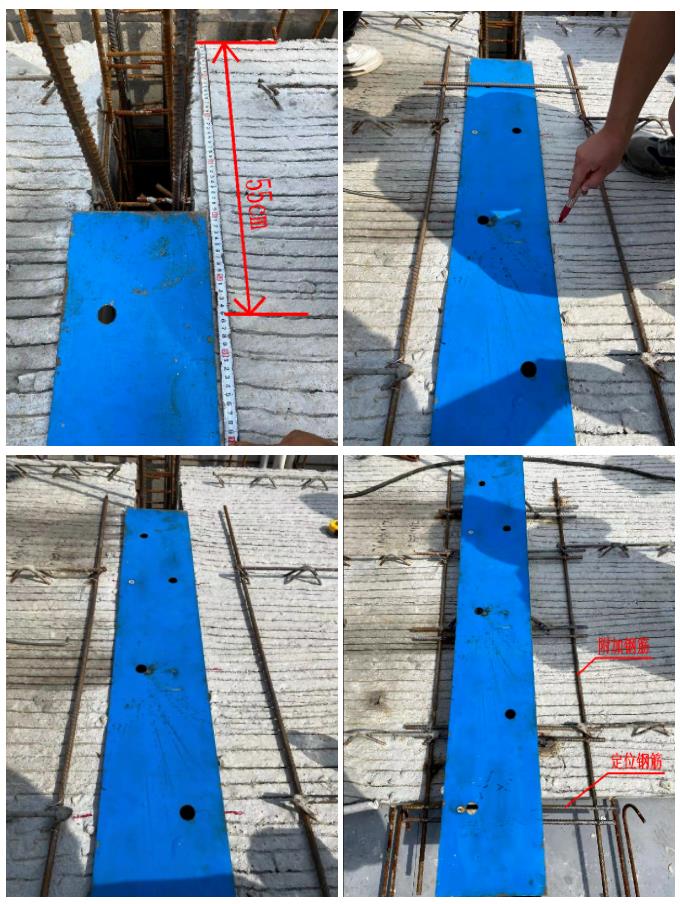

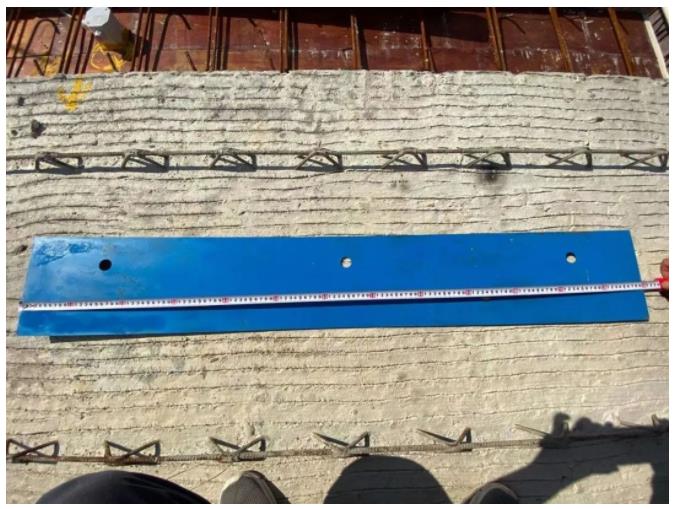

(2)根據PC深化設計圖紙現場定位鋼板具體位置,鋼板首孔與疊合板邊緣相距55cm,定位后的鋼板進行鋼板開孔位置二次定位,附加鋼筋與疊合板桁架筋進行綁扎固定,定位鋼筋與附加筋進行綁扎及點焊固定。

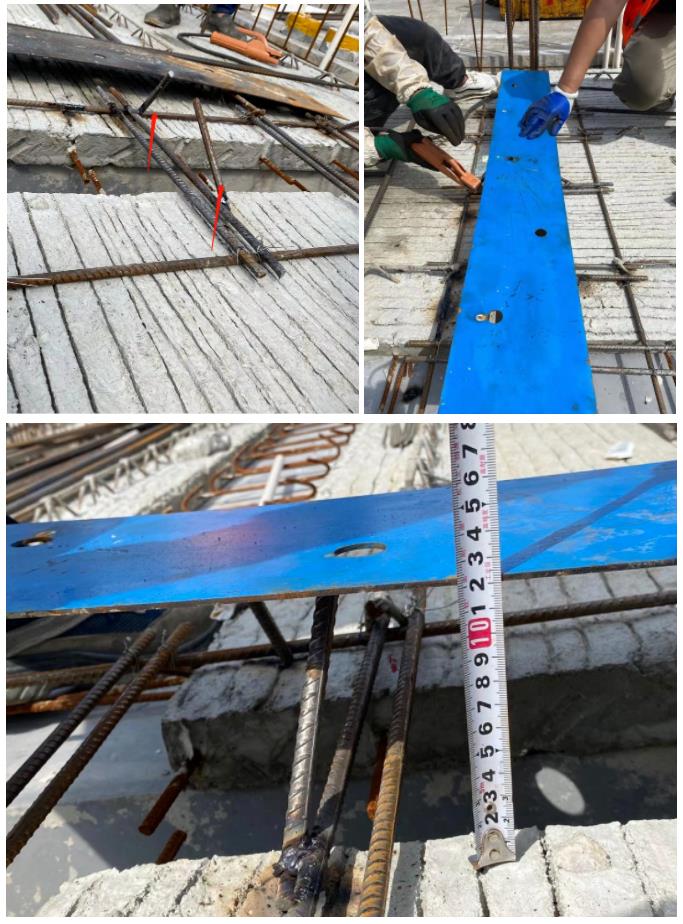

(3)在定位鋼板兩側間隔使用連接鋼筋與定位鋼筋焊接固定,連接鋼筋另一端與定位鋼板焊接,定位鋼板底面比混凝土澆筑面高50mm為宜,本工程疊合板上現澆70mm砼,故定位鋼板高度設置為120mm。
三、
定位插筋

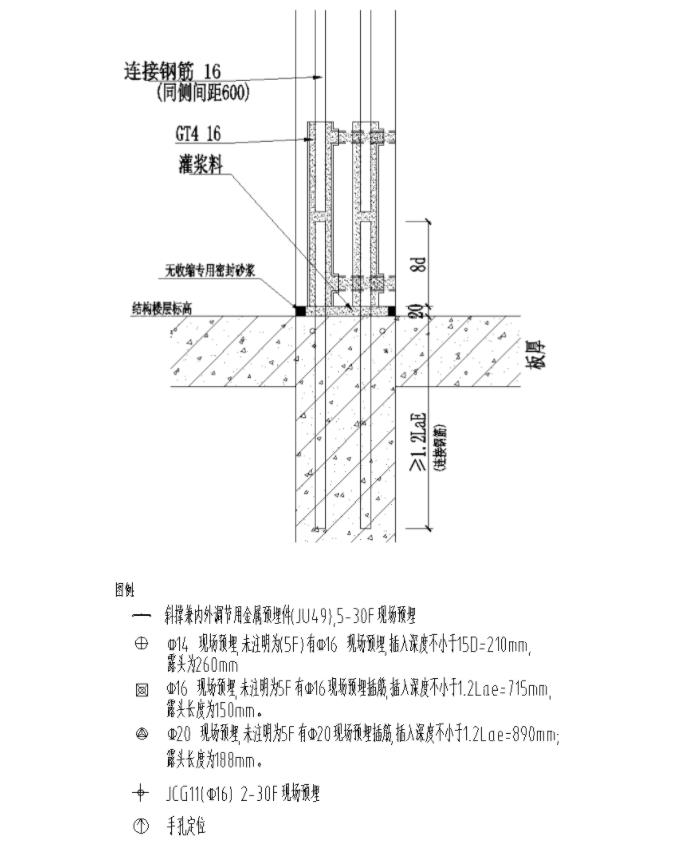

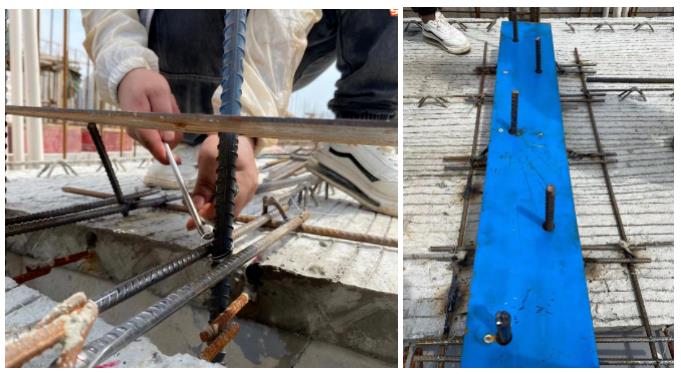

通過定位鋼板鋼筋開孔位置插入預留鋼筋,后插鋼筋與現澆層縱筋綁扎連接,并與定位鋼筋進行綁扎固定,嚴禁后插預留縱筋與其他鋼筋點焊固定,豎向預埋插筋連接完成后進行現澆墻合模。
四、
預埋插筋長度復核

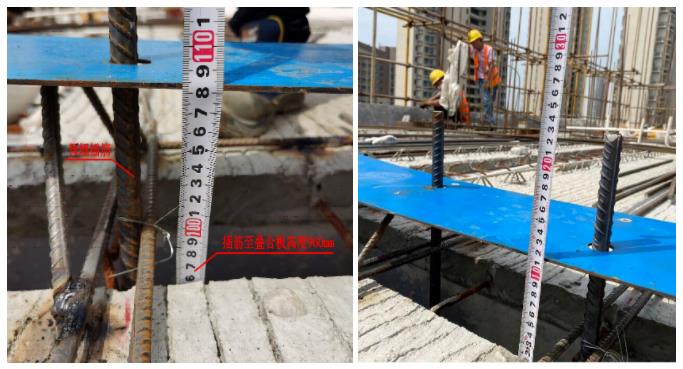

根據PC深化設計圖紙,計算疊合板面層以下鋼筋插入長度為645mm,本工程統一預埋960mm;計算疊合板面層以上鋼筋預埋長度為218mm,本工程統一預埋220mm。
五、
預埋插筋及錨固鋼筋軸線復核
插筋工作完成且鋼筋工程驗收合格后,澆筑樓層混凝土,樓層混凝土澆筑過程中,振搗棒盡量避免直接與定位鋼板接觸,減少對預埋插筋的偏位擾動,最后拆除鋼板后對錨固鋼筋進行軸線復核。
